IL2内墙顶棚变形缝施工方案

时间:2023-04-03 IL2内墙顶棚变形缝 阅读数:8797

IL2变形缝装置又叫双卡变形缝装置,属于金属卡锁型变形缝的一种,主要用于内墙顶棚变形缝位置的使用和施工。该产品由铝锚夹、中心板、固定螺丝等配件组成。在国家标准图集中,会设计有阻火带,而实际过程中,阻火带可根据工程需要选配。

IL2内墙顶棚变形缝

安装施工IL2内墙顶棚变形缝,其具体的施工工艺如下。

一、槽口预留及处理

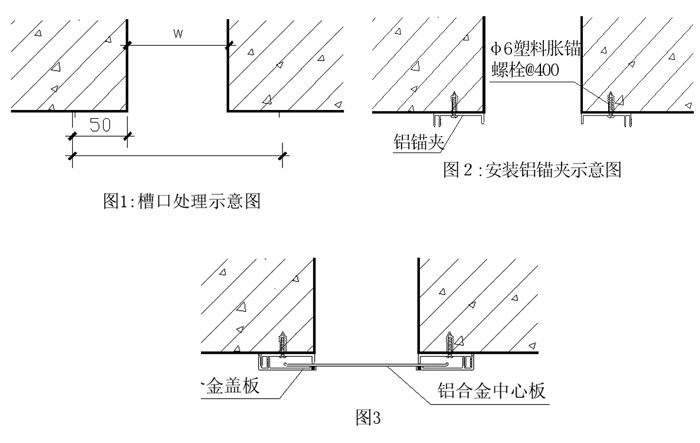

1、槽口预留处理成如图1所示形状、尺寸。图中W为伸缩缝缝宽。

2、保持整条缝的直线度。

3、槽口两边安装基面保持平整、光洁。

4、清除干净缝内杂物及垃圾。


二、安装铝锚夹

1、弹线确定铝锚夹安装位置,保证铝锚夹安装在同一条直线上。

2、摆上铝锚夹,用红漆将铝锚夹上孔的位置标记到安装面上。

3、在标记位置用电锤钻孔,装上6mm塑料膨胀管。

4、摆上铝锚夹,拧上M4园头自攻螺钉。完成后如图2所示形状。

三、安装铝合金中心板、铝合金盖板

1、摆上铝合金中心板、摆上铝合金盖板,使盖板上卡锁与铝锚夹对正。

2、用皮榔头将卡锁敲入铝锚夹内。

3、铝合金中心板、铝合金盖板接头处两边对齐。完成后如图3所示形状。

4、铝合金盖板分断可用钢锯锯断,用铝合金锉刀锉平。
